Una casa a medida no tiene un plazo único que pueda aplicarse a todos los proyectos. La fecha depende de cinco procesos distintos: diseño, desarrollo técnico, permiso, presupuesto y construcción. Después viene la recepción final que corresponda. Cada uno tiene información de entrada, responsables y factores externos diferentes. Algunos pueden superponerse; otros sólo avanzan cuando la etapa anterior está suficientemente estable.
En Chile existen plazos legales para ciertos pronunciamientos de la Dirección de Obras Municipales, pero no un plazo oficial universal desde la primera idea hasta la entrega de una vivienda. Una fecha responsable debe indicar qué hito mide, qué incluye, qué depende del cliente o de terceros y qué supuestos podrían modificarla.
1. Antes de hablar de meses, define qué significa “terminada”
La misma pregunta puede referirse a momentos muy distintos: aprobar un Anteproyecto, completar el Proyecto de Arquitectura, coordinar estructura y especialidades, obtener el permiso, contar con un presupuesto y contrato, terminar físicamente la obra, obtener la recepción final o disponer de una vivienda lista para habitar.
Si dos personas miden hitos diferentes, sus plazos no son comparables. Un cronograma puede terminar en la entrega de planos y excluir la tramitación. Otro puede medir obra gruesa y dejar fuera terminaciones, conexiones y recepción. Un tercero puede considerar una vivienda completa.
Antes de responder cuánto demora, hay que preguntar: ¿desde qué hito comienza el plazo, en cuál termina y qué alcance se está midiendo?

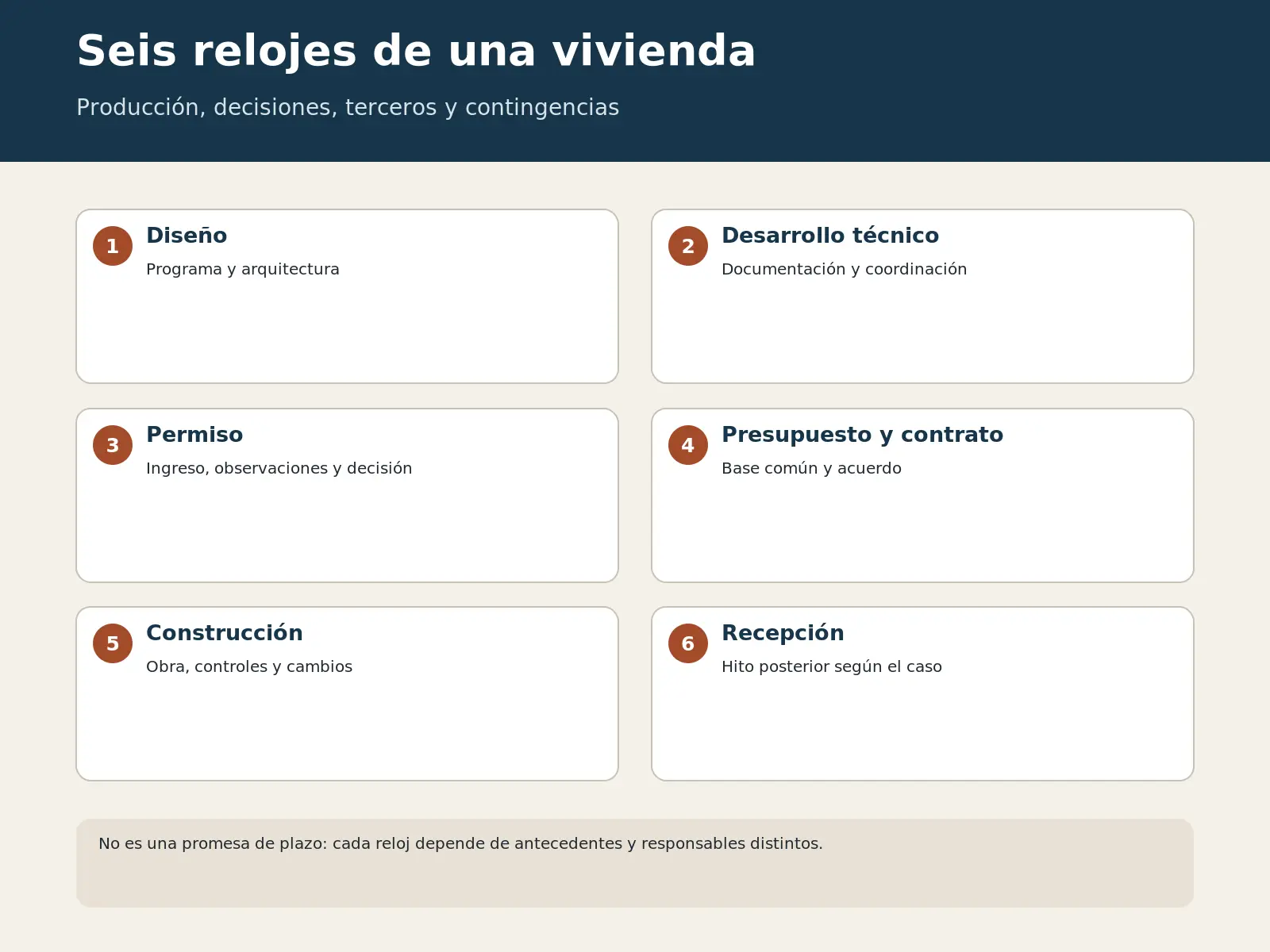

2. Los cinco relojes que forman el calendario

Diseño de Arquitectura
El diseño transforma necesidades, terreno, programa, superficie, prioridades y marco económico en una propuesta comprendida por el propietario. Su duración depende de los antecedentes disponibles, la complejidad del sitio, las alternativas que sea razonable estudiar y la velocidad con que se revisan y cierran decisiones.
Una revisión oportuna no significa aprobar apresuradamente. Significa que cada hito tiene preguntas claras, información suficiente y una fecha de respuesta. Cuando las decisiones principales quedan abiertas, las etapas posteriores pueden comenzar sobre una base inestable y luego requerir retrabajo.
Los entregables y sus relaciones se explican en Cómo se desarrolla un proyecto de vivienda, desde las primeras ideas hasta el permiso.
Desarrollo técnico y coordinación
Una arquitectura suficientemente estable permite desarrollar planos, detalles, estructura, especialidades y especificaciones. Los especialistas pueden trabajar parcialmente en paralelo, pero no con independencia absoluta. Si cambia la volumetría, un vano, una cubierta, un baño o un equipo, pueden cambiar estructura, recorridos, potencias, ventilaciones, pasadas y documentación.
El tiempo técnico depende de la cantidad de especialidades, la complejidad estructural, la disponibilidad de topografía o mecánica de suelos, el número de observaciones, el nivel de detalle y la agenda de profesionales externos.
Comenzar antes no siempre significa terminar antes. La superposición es útil cuando existen decisiones estables y responsables claros.
Permiso de Edificación
El permiso tiene al menos tres componentes: preparar un expediente completo, obtener el pronunciamiento de la DOM y responder observaciones o aportar antecedentes cuando corresponda.
Para las solicitudes presentadas después de la entrada en vigencia de la Ley 21.826, publicada el 24 de junio de 2026, el artículo 118 de la LGUC establece un plazo general de 25 días hábiles desde la presentación de la solicitud y sus antecedentes, o 15 con informe favorable de un revisor independiente inscrito y vigente. La revisión de admisibilidad ocurre dentro de los primeros cinco días hábiles; no es una etapa adicional que se sume a esos plazos. Existen reglas especiales según el tipo y tamaño del proyecto. LGUC, artículo 118.
Esos términos miden el pronunciamiento sobre el expediente, no garantizan obtener el permiso sin observaciones. Tampoco la falta de respuesta autoriza a construir: el solicitante puede hacer valer el silencio negativo mediante una presentación expresa. Las solicitudes anteriores se rigen por las disposiciones transitorias aplicables. Ley 21.826.
La OGUC fija para el Certificado de Informaciones Previas un máximo general de siete días, ampliable a 15 cuando la DOM carece de información catastral. El CIP informa las condiciones del predio; no aprueba la vivienda. OGUC, artículo 1.4.4.
En suelo rural pueden intervenir informes o autorizaciones adicionales según destino y condiciones. El Informe de Factibilidad para Construcciones Ajenas a la Agricultura no es un requisito idéntico para toda vivienda rural.
Presupuesto y contratación
Presupuestar no consiste sólo en aplicar un valor por metro cuadrado. Para obtener una propuesta útil deben estar suficientemente definidos el proyecto, el terreno, el alcance, las especificaciones, las especialidades, las inclusiones y las exclusiones.
El tiempo de esta etapa varía con el nivel de definición, la disponibilidad de proveedores, la vigencia de precios, la revisión de cubicaciones, las alternativas solicitadas, la conciliación de alcances, la programación y las decisiones del propietario.
Un presupuesto preliminar puede prepararse antes que uno contractual. No entregan la misma certeza.
Construcción y recepción
La construcción comienza cuando existen condiciones reales para ejecutar: terreno disponible, autorizaciones, proyecto y alcance vigentes, contrato, programación, equipo y suministros iniciales.
La Carta Gantt debe mostrar actividades, predecesoras, hitos, ruta crítica y responsabilidades. Durante la obra conviene distinguir línea base, pronóstico y fecha real. Un avance porcentual favorable no equivale automáticamente a días de adelanto; una desviación porcentual tampoco entrega por sí sola una nueva fecha de término.
La obra física y la recepción final son hitos distintos. Una vivienda puede haber terminado partidas principales y todavía requerir documentos, pruebas, certificaciones, correcciones o revisión municipal. El calendario debe decir expresamente si la recepción está incluida.
3. Cómo incorporar los trámites al calendario
Separa la preparación del expediente, el pronunciamiento de la autoridad y las correcciones o antecedentes adicionales. Para la recepción definitiva, el artículo 144 de la LGUC remite también al artículo 118; ello no convierte el cierre completo de la obra, sus certificados y su recepción en un plazo único garantizado.
4. Qué variables mueven el calendario
Ritmo de decisiones
El propietario es parte del proceso. Cambios de criterio después de cerrar un hito o respuestas tardías pueden mover las disciplinas posteriores. Un buen proyecto necesita tiempo para decidir y también fechas de decisión.
Información del terreno
Topografía, acceso, normativa, suelo, drenajes, agua, saneamiento y electricidad pueden requerir verificaciones. Si aparecen después de fijar arquitectura o programación, pueden obligar a revisar soluciones.
Complejidad y alcance
Una vivienda compacta no exige la misma coordinación que una casa con grandes luces, desniveles, dobles alturas, muros cortina, terrazas suspendidas, múltiples sistemas u obras exteriores. La superficie no describe por sí sola las interfaces.
Especialistas y terceros
Ingeniería, instalaciones, eficiencia energética, topografía, estudios de suelo, proveedores y revisores tienen agendas propias. El cronograma debe mostrar quién produce, revisa y aprueba cada insumo.
DOM y autorizaciones sectoriales
Un expediente completo reduce incertidumbre evitable, pero no controla la carga de trabajo, observaciones o tiempos de terceros.
Presupuesto, abastecimiento y capacidad
Tener permiso no significa que la obra pueda comenzar al día siguiente. La fecha depende de definición contractual, disponibilidad de equipo, compras críticas y capacidad real de inicio.
Clima y seguridad
En el sur, lluvia, humedad y viento condicionan secuencias, protecciones, acopio y tareas exteriores. Los datos climáticos regionales no se convierten automáticamente en una cantidad fija de días de atraso. La seguridad debe evaluarse en el caso concreto.
Cambios
El cronograma debe indicar qué decisiones tienen fecha límite y cómo se evalúa el efecto de un cambio en costo y plazo.
5. Cómo construir una fecha responsable
- Define el hito final: Anteproyecto, Proyecto de Arquitectura, permiso, inicio de obra, término físico o recepción.
- Separa los cinco relojes: diseño, desarrollo técnico, permiso, presupuesto y construcción; añade recepción.
- Registra dependencias: qué información permite que cada actividad comience y quién aprueba su cierre.
- Distingue producción, decisión y espera: tiempo del equipo, revisión del cliente, especialistas, administración y contingencias.
- Decide qué puede superponerse sin esconder trabajo indefinido.
- Conserva línea base y pronóstico. La primera permite medir; el segundo permite actuar.
- Actualiza por hitos verificables, no por impresiones generales.
6. Errores frecuentes al estimar el plazo
- Sumar rangos de fuentes con alcances distintos.
- Confundir el plazo de pronunciamiento DOM con el tiempo total para obtener permiso.
- Comenzar especialidades sobre una arquitectura inestable.
- Presupuestar como definitivo un proyecto que continúa cambiando.
- Fijar inicio de obra sin comprobar permisos, capacidad, suministros y condiciones previas.
- Usar el clima como explicación genérica sin registro ni ruta crítica.
- Cambiar la Carta Gantt sin conservar línea base y justificación.
- Presentar obra gruesa, etapa parcial o término físico como vivienda recibida.
- Convertir la planificación de un proyecto en regla para todos.
- Prometer una fecha sin registrar decisiones del propietario.
Antes de acordar una fecha
- ¿Cuál es el hito inicial?
- ¿Qué significa exactamente “terminado”?
- ¿Existe terreno y están disponibles sus antecedentes?
- ¿El programa y la superficie están suficientemente definidos?
- ¿Quién decide y cuánto tiempo tendrá para revisar cada hito?
- ¿Qué especialistas, estudios y certificados se necesitan?
- ¿Qué trámite municipal y sectorial corresponde?
- ¿Qué tareas pueden avanzar en paralelo sin generar retrabajo?
- ¿Cuándo estará estable la información para presupuestar?
- ¿El plazo de obra corresponde a vivienda completa o a una etapa?
- ¿La Carta Gantt incorpora compras críticas, clima y controles?
- ¿La recepción final está incluida?
- ¿Existe línea base y forma de actualizar el pronóstico?
- ¿Inclusiones, exclusiones y responsabilidades están escritas?
Una fecha útil comienza por definir bien el proyecto
Una fecha útil identifica el comienzo y el cierre de cada etapa, quién decide y qué antecedente permite avanzar. Mantén a la vista la programación original y la fecha prevista actualizada: así podrás reconocer desvíos, resolver dependencias y revisar compromisos con información concreta.
