Un proyecto de vivienda avanza cerrando decisiones en una secuencia explícita. Primero se define qué vida debe alojar la casa; después se estudian el terreno, el programa y las restricciones; luego se elige una estrategia general, se valida el anteproyecto y se desarrolla la arquitectura; finalmente se coordinan estructura y especialidades, se arma un expediente coherente y se tramita ante la Dirección de Obras Municipales.
No es un camino perfectamente lineal y tampoco es un calendario universal. Cada etapa puede revelar ajustes, pero debería terminar con un acuerdo verificable antes de avanzar. Ese acuerdo de revisión evita que una decisión todavía abierta se convierta más adelante en rediseño, documentos incompatibles o un expediente difícil de corregir.
Para quién aplica esta guía
Esta guía sirve si tienes una idea, un terreno o algunos croquis, pero no sabes qué nivel de definición necesitas para dar el siguiente paso. También sirve si estás comparando propuestas de arquitectura y quieres preguntar qué se decidirá, qué recibirás y cómo se aprobará cada avance.
Está pensada para viviendas nuevas a medida. En ampliaciones, regularizaciones, rehabilitaciones, inmuebles protegidos, predios rurales o situaciones con autorizaciones sectoriales, la secuencia puede incorporar actuaciones adicionales. La guía no reemplaza la revisión de un arquitecto ni el análisis legal y técnico del predio.

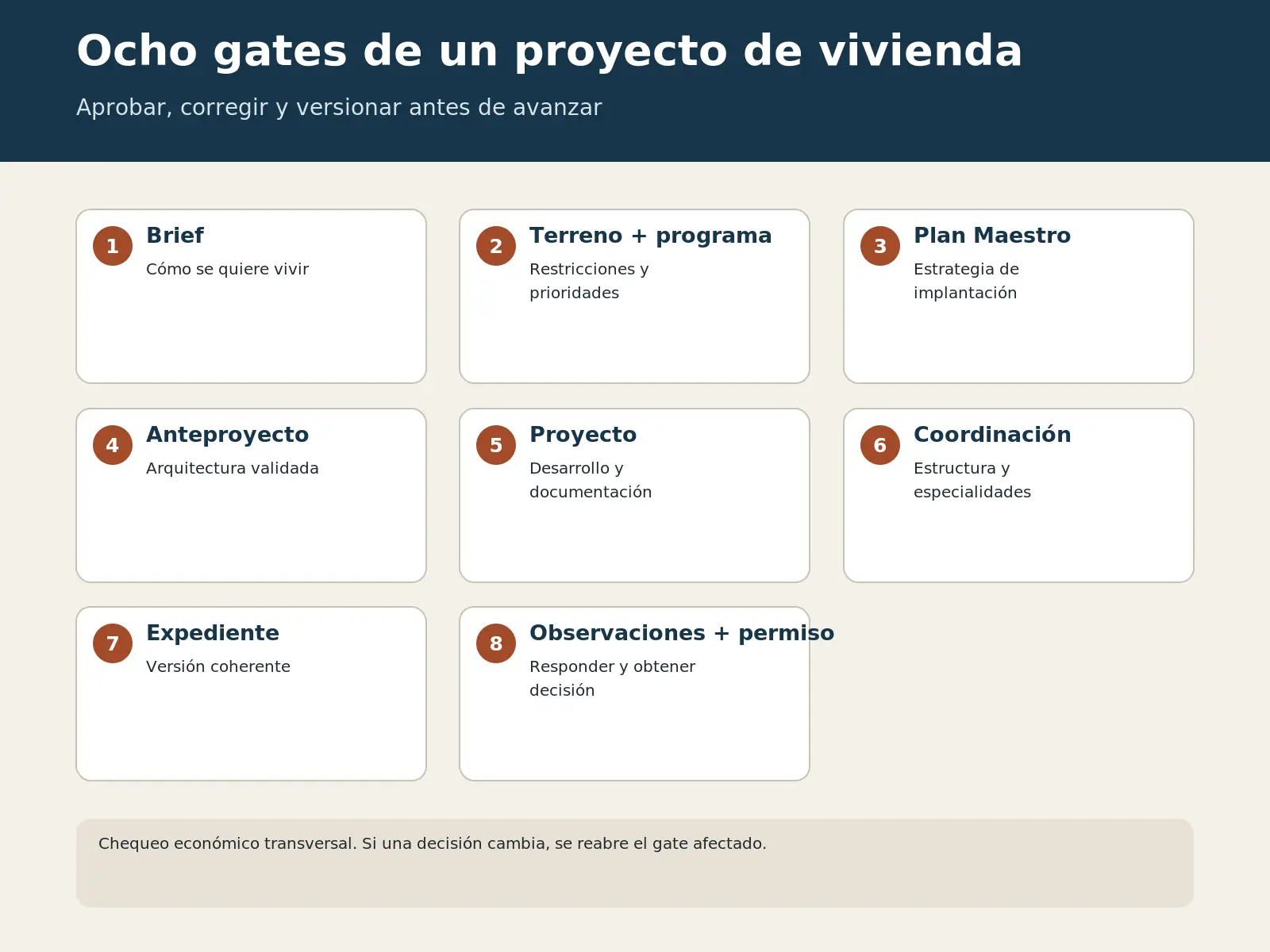

La secuencia completa, en una vista
| Etapa | Pregunta | Resultado | Antes de avanzar |
|---|---|---|---|
| Definición del encargo | ¿Quiénes vivirán, cómo y con qué prioridades? | encargo, programa inicial, criterios y asuntos abiertos | encargo aceptado y decisores identificados |
| Lectura de terreno y programa | ¿Qué permite, condiciona y ofrece el lugar? | base predial/técnica, oportunidades, restricciones y programa ajustado | campo de diseño viable acordado |
| Plan Maestro | ¿Cuál es la estrategia general de implantación y organización? | esquema rector de emplazamiento, relaciones y crecimiento | una dirección elegida; alternativas descartadas o archivadas |
| Anteproyecto | ¿Cómo será y funcionará la propuesta? | plantas, cortes, elevaciones, volumetría e imágenes al nivel acordado | arquitectura principal aprobada y cambios abiertos registrados |
| Proyecto de Arquitectura | ¿Cómo se define la propuesta con precisión suficiente? | juego coordinado de arquitectura, criterios materiales y especificaciones según alcance | arquitectura estable para coordinar e ingresar |
| Estructura y especialidades | ¿Son compatibles los sistemas que harán posible la vivienda? | proyectos de especialistas, interfaces resueltas y versión coordinada | conflictos críticos cerrados y responsabilidades registradas |
| Expediente e ingreso | ¿El conjunto cumple el régimen y está documentalmente completo? | expediente numerado, firmado y presentado mediante actuación/formulario aplicable | comprobante de ingreso o resolución de admisibilidad según régimen |
| Observaciones y permiso | ¿Qué debe aclararse o corregirse para que la autoridad decida? | respuesta coordinada, reingreso y resolución de la DOM | permiso otorgado, rechazo o vía posterior claramente identificada |
Este cuadro muestra las decisiones para avanzar. Los plazos dependen de cada proyecto. Para entender calendarios, dependencias y rangos, revisa la guía ¿Cuánto demora diseñar y construir una casa?.
Antes de empezar: tres ideas que ordenan el proceso
1. Cada etapa reduce una incertidumbre distinta
La definición del encargo no resuelve la estructura. El Plan Maestro no es un expediente municipal. Un render no reemplaza una planta acotada. Un cálculo estructural no corrige un programa confuso. Pedirle a una etapa que responda todo produce una falsa sensación de avance.
La pregunta útil es: ¿qué incertidumbre debe quedar suficientemente cerrada ahora para no trasladarla, sin nombre, a la siguiente etapa?
2. Aprobar no significa que nada pueda cambiar
Una aprobación de cliente establece una base. Si después cambia el programa, la superficie, la forma de ocupar el terreno o una condición técnica relevante, el proyecto puede revisarse. Lo importante es reconocer el cambio, evaluar sus impactos y emitir una nueva versión coordinada.
Una decisión oral o una imagen enviada por mensajería no debería convertirse silenciosamente en instrucción para todos los especialistas. Las aprobaciones, observaciones y versiones necesitan un registro único.
3. La coordinación no ocurre al final
Estructura, agua, alcantarillado, electricidad, gas, climatización y otros proyectos no son carpetas que simplemente se agregan a una arquitectura terminada. Sus espacios, pasadas, equipos, inclinaciones, cotas y restricciones deben entrar a tiempo. Coordinar es resolver interfaces, no reunir archivos.

Etapa 1. Definir el encargo y las primeras ideas
Qué se busca
Traducir expectativas, hábitos y prioridades en un encargo comprensible. Una vivienda no comienza por el estilo de una fachada: comienza por quiénes la usarán, en qué momentos, qué actividades debe facilitar y qué restricciones no pueden ignorarse.
Qué conviene levantar
- composición del hogar y cambios previsibles;
- vivienda permanente, segunda vivienda u otro patrón de uso;
- recintos, relaciones y grados de privacidad;
- trabajo desde la casa, visitas, mascotas, almacenamiento y mantención;
- relación esperada con paisaje, terrazas, accesos y exteriores;
- superficie objetivo como hipótesis, no como dato aislado;
- marco de inversión disponible y decisiones que todavía no tienen respaldo;
- terreno existente o criterios para buscarlo;
- quién decide, quién comenta y cómo se formalizan aprobaciones;
- documentos ya disponibles y vacíos conocidos.
El marco económico entra aquí para evitar diseñar sin restricciones, pero conviene distinguir una referencia inicial de un presupuesto detallado. La relación entre definición, costo y presupuesto se desarrolla en Por qué conviene diseñar primero y presupuestar después.
Qué debe quedar resuelto
El resultado no necesita ser un documento extenso, pero sí una base aceptada: objetivos, programa inicial, prioridades, restricciones, supuestos y lista de información faltante. El hito se cumple cuando todos saben qué problema se está diseñando y quién puede aprobar cambios.
Señal de alerta
Si distintas personas esperan casas incompatibles, si la superficie nace sólo de una foto de referencia o si nadie puede decidir, todavía no existe un encargo estable.
Etapa 2. Lectura del terreno y ajuste del programa
Qué se busca
Entender el lugar antes de comprometer una forma. El terreno no es un fondo neutro: accesos, inclinaciones del terreno, orientación, vistas, vegetación, agua, suelo, servicios, deslindes y normas cambian lo que es viable y conveniente.
El Certificado de Informaciones Previas identifica la zona o subzona y las normas urbanísticas que afectan al predio. La OGUC también reconoce el levantamiento topográfico como base para normas relacionadas con deslindes, inclinaciones y niveles cuando se acompaña. Esos antecedentes no reemplazan la visita ni los estudios que correspondan, pero reducen el diseño sobre supuestos.
Qué conviene reunir y verificar
- identificación e inscripción del predio y antecedentes del propietario;
- Certificado de Informaciones Previas vigente y plancheta si existe;
- levantamiento topográfico y límites confiables cuando corresponda;
- acceso real y condiciones para entrada de personas, servicios y futura obra;
- orientación, asoleamiento, vistas, viento y exposición a lluvia;
- cursos de agua, drenaje, cotas bajas y señales superficiales de humedad;
- vegetación relevante y restricciones de intervención;
- factibilidad o estrategia preliminar de agua, alcantarillado, electricidad y otros servicios;
- necesidad de estudios de suelo, autorizaciones o informes sectoriales;
- normas urbanísticas y condiciones aplicables al caso.
La profundidad cambia según el predio. Para una revisión más detallada antes de comprar, consulta Qué revisar antes de comprar una parcela para construir.
Qué debe quedar resuelto
La salida es una lectura integrada: plano/base vigente, restricciones, oportunidades, asuntos que requieren estudio y un programa ajustado al lugar. El hito no significa que toda incertidumbre geotécnica o sectorial desapareció; significa que está identificada y que existe un plan para resolverla antes de que afecte una decisión irreversible.
Señal de alerta
Empezar por una planta dibujada para otro terreno, asumir que una subdivisión habilita automáticamente una vivienda o considerar la topografía sólo después de decidir la forma.
Etapa 3. Plan Maestro
Qué se busca
Elegir la estrategia que ordenará el proyecto. En esta etapa se relacionan acceso, implantación, orientación, programa, exteriores, posibles etapas futuras y grandes movimientos del conjunto.
Un Plan Maestro puede estudiar, según el encargo:
- dónde se implanta la vivienda y por qué;
- cómo se llega y dónde se estaciona;
- qué recintos se agrupan y cuáles se separan;
- cómo se construye privacidad y relación con el paisaje;
- qué zonas del terreno se conservan o intervienen;
- cómo se conectan terrazas, patios, bodegas u obras exteriores;
- si existe crecimiento futuro y cómo no bloquearlo;
- qué alternativas se compararon y con qué criterios.
Qué no es
No es todavía un proyecto listo para construir, un presupuesto detallado ni un permiso. Tampoco equivale necesariamente al “plan maestro” de una urbanización de gran escala. Aquí designa el esquema rector de una vivienda y su sitio dentro de la metodología de Almazán.
Qué debe quedar resuelto
La salida debe permitir comparar decisiones generales, no sólo imágenes. El hito se cumple cuando se elige una estrategia y se documentan los supuestos que siguen abiertos. Volver a una alternativa descartada más adelante es posible, pero debe reconocerse como reapertura del hito.
Señal de alerta
Pasar directamente a detallar una cocina mientras todavía no se ha decidido dónde se ubica la casa, cómo entra el vehículo o qué orientación gobierna los espacios comunes.
Etapa 4. Anteproyecto
Qué se busca
Convertir la estrategia general en una propuesta arquitectónica que el cliente pueda comprender, recorrer y evaluar. En esta etapa la planta, la sección, la volumetría y la relación con el terreno deben contar la misma historia.
Según el alcance contratado, el Anteproyecto puede incluir plantas, cortes, elevaciones, modelo tridimensional, imágenes, superficies y criterios preliminares de materialidad. El nivel exacto debe quedar escrito: una imagen atractiva no demuestra por sí sola medidas, cumplimiento normativo, coordinación ni constructibilidad.
Preguntas que deberían poder responderse
- ¿cómo se recorre la vivienda desde el acceso?
- ¿qué relación existe entre áreas comunes, privadas y de servicio?
- ¿cómo entra la luz y qué vistas se priorizan o controlan?
- ¿cómo se encuentra el volumen con la ladera y los exteriores?
- ¿qué superficie y programa resultan de las decisiones?
- ¿qué alturas, dobles alturas, cubiertas y vacíos definen el espacio?
- ¿qué asuntos requieren intervención temprana de especialistas?
Dos usos distintos de la palabra “Anteproyecto”
En esta guía, Anteproyecto es una etapa de diseño y validación con el cliente. La normativa chilena también contempla la solicitud de aprobación de anteproyecto de obras de edificación y MINVU mantiene formularios específicos para esa actuación. Una propuesta interna no está “aprobada por la DOM” salvo que efectivamente haya sido presentada y exista la resolución correspondiente.
Qué debe quedar resuelto
El hito se cumple cuando la arquitectura principal está aprobada por escrito, los asuntos abiertos están registrados y existe una base estable para desarrollar. No significa que estructura y especialidades estén resueltas; significa que pueden comenzar o profundizarse sobre una versión controlada.
Señal de alerta
Usar sólo renders para aprobar o cambiar al mismo tiempo programa, superficie, estructura, materiales e implantación sin registrar qué versión reemplaza a cuál.
Etapa 5. Proyecto de Arquitectura
Qué se busca
Desarrollar la propuesta hasta convertirla en un conjunto consistente de documentos. La arquitectura debe dejar de depender de interpretaciones y empezar a fijar dimensiones, niveles, superficies, relaciones constructivas, criterios materiales y cumplimiento aplicable.
Según alcance y proyecto, el desarrollo puede incluir:
- emplazamiento, plantas, cortes, elevaciones y cubierta;
- niveles, cotas y superficies;
- recintos, circulaciones, vanos y relaciones con exteriores;
- criterios de materialidad y especificaciones técnicas;
- detalles suficientes para resolver encuentros relevantes;
- antecedentes de cumplimiento normativo;
- bases de coordinación para estructura y especialidades;
- modelo e imágenes como apoyo de comprensión, sin reemplazar la documentación técnica.
Qué debe quedar resuelto
El hito no se define por una cantidad fija de láminas. Se cumple cuando la arquitectura tiene la precisión acordada, las decisiones principales están controladas y el equipo puede coordinar especialidades y preparar el expediente sin basarse en versiones distintas.
Señal de alerta
Llamar “Proyecto de Arquitectura” a una planta preliminar y un render, o emitir documentos sin fecha, código de revisión ni registro de reemplazo.
Etapa 6. Estructura, especialidades y coordinación
Qué se busca
Hacer compatibles los sistemas que permiten construir y operar la vivienda. Cada especialista responde por su ámbito; la coordinación debe detectar dónde sus decisiones cambian o atraviesan la arquitectura y a otros proyectos.
El conjunto específico depende del caso y del contrato. Puede considerar estructura, sanitario, electricidad, gas, climatización, telecomunicaciones, eficiencia energética u otras disciplinas y estudios. Que una especialidad sea necesaria no significa automáticamente que su honorario, cálculo, aprobación sectorial o tramitación externa esté incluido en todos los servicios: revisar ¿Qué incluye un Proyecto Integral de vivienda? y el contrato.
Interfaces que no deberían quedar implícitas
- fundaciones, estructura y niveles del terreno;
- vigas, pilares, vanos, dobles alturas y escaleras;
- shafts, ductos, pasadas y registros;
- inclinaciones sanitarias y cotas de descarga;
- tableros, equipos, medidores y recintos técnicos;
- artefactos, cocina, baños, logia y puntos de consumo;
- cubiertas, evacuación de aguas lluvias y penetraciones;
- envolvente, ventanas, aislación, sellos y puentes térmicos;
- mantención y acceso posterior a equipos e instalaciones.
Método de coordinación
- Declarar una versión base de Arquitectura.
- Recibir proyectos identificados y vigentes.
- Revisar interferencias y decisiones compartidas.
- Asignar cada observación a un responsable.
- Resolver y volver a emitir los documentos afectados.
- Cerrar asuntos críticos antes de congelar el expediente.
BIM o una maqueta coordinada pueden ayudar, pero la herramienta no garantiza que las decisiones estén resueltas. El hito se cumple con compatibilidad documentada, no sólo con un modelo visualmente limpio.
Qué debe quedar resuelto
La salida es un conjunto coordinado de documentos dentro del alcance, con asuntos abiertos explícitos y profesionales responsables identificados. El hito se cumple cuando los conflictos que podrían alterar arquitectura, cumplimiento o expediente están cerrados o gestionados mediante una decisión formal.
Señal de alerta
Pedir a cada especialista que trabaje con un plano diferente o incorporar las especialidades cuando el expediente ya está armado.
El presupuesto como hito coordinado, no como etapa paralela sin información
El marco económico acompaña todo el proceso, pero el tipo de número que puede sostenerse cambia con la definición. Al inicio puede existir una referencia para contrastar el encargo; durante Plan Maestro o Anteproyecto, una estimación puede advertir incompatibilidades; cuando arquitectura, estructura, especialidades, especificaciones y cantidades están suficientemente estables, un presupuesto más detallado puede apoyarse en información comparable.
Para entender por qué un número cambia con la definición, consulta Por qué conviene diseñar primero y presupuestar después. Para saber qué debe existir antes de pedir un presupuesto de obra serio, consulta ¿Qué necesito tener definido antes de pedir un presupuesto de construcción?. Las variables que inciden en el costo se explican en ¿Qué encarece una casa y por qué no basta multiplicar los m² por un valor fijo?.
Regla práctica: si un chequeo económico exige modificar superficie, programa o sistema principal, debe indicarse qué hito se reabre y qué documentos necesitan nueva emisión. Reducir un monto sin actualizar el proyecto deja dos versiones de la misma casa.
Etapa 7. Preparación del expediente e ingreso
Qué se busca
Transformar la documentación coordinada en la actuación administrativa aplicable al caso. Para una obra nueva, el artículo 5.1.6 de la OGUC enumera antecedentes como la solicitud firmada por propietario y arquitecto, lista numerada del expediente, Certificado de Informaciones Previas, formulario de estadísticas, informes cuando correspondan, factibilidad o proyecto de agua y alcantarillado, planos de arquitectura, cuadro de superficies, cálculo estructural cuando corresponda, especificaciones técnicas y levantamiento topográfico, entre otros.
Esa enumeración no debe copiarse como lista de revisión universal. El proyecto, la ubicación, el régimen, las excepciones, las autorizaciones sectoriales y las versiones vigentes de los formularios cambian lo exigible. MINVU publica los formularios oficiales para obras de edificación; el equipo debe usar el formulario y texto normativo vigentes al momento de presentar.
Control previo al ingreso
- actuación correcta identificada;
- propietario y profesionales correctamente individualizados;
- CIP y antecedentes base vigentes o aplicables;
- lista de documentos numerada;
- firmas y declaraciones requeridas;
- planos, cuadros, memorias, informes y certificados consistentes;
- superficies, niveles, nombres y códigos iguales en todos los documentos;
- especialidades y autorizaciones incluidas cuando corresponda;
- versión final respaldada y expediente congelado para el ingreso;
- canal de ingreso y comprobante definidos.
Admisibilidad no es aprobación
El examen de admisibilidad formal verifica que se acompañen los antecedentes exigidos y que correspondan al proyecto. Que una solicitud sea admitida a trámite no significa que cumpla todas las normas ni que el permiso esté concedido. Del mismo modo, un archivo subido o un número de solicitud no deben comunicarse como permiso.
Qué debe quedar resuelto
El hito se cumple con el comprobante o resolución que corresponda y un expediente exactamente igual al presentado, no con la frase “ya se envió”. Desde ese momento deben controlarse comunicaciones, fechas, versiones y responsables de respuesta.
Etapa 8. Observaciones, correcciones y permiso
Qué ocurre durante la revisión
La DOM revisa el expediente dentro del marco aplicable. La OGUC establece que las observaciones deben comunicarse por escrito mediante un Acta de Observaciones, en un solo acto y dentro del plazo máximo para pronunciarse. MINVU también publica formularios de control de trámite y acta de observaciones.
Una observación no debería responderse aislando un plano. Conviene:
- Registrar cada punto sin reinterpretarlo informalmente.
- Identificar norma, documento y responsable.
- Definir si la respuesta aclara, corrige o modifica el proyecto.
- Actualizar todos los documentos afectados.
- Revisar nuevamente la coordinación.
- Reingresar una respuesta trazable y conservar el conjunto de documentos enviado.
Si la corrección modifica el programa, la forma, las superficies, la estructura o una especialidad, puede reabrir hitos anteriores. El objetivo no es “contestar rápido” a costa de inconsistencias, sino presentar una respuesta coordinada.
Qué significa obtener el permiso
El permiso es una resolución administrativa de la DOM sobre el proyecto presentado, sujeta al marco y condiciones aplicables. Es un hito decisivo, pero no demuestra por sí solo que exista presupuesto de construcción, contrato de obra, financiamiento, disponibilidad de contratistas, autorizaciones sectoriales aún no obtenidas, inicio de obra ni recepción definitiva.
Almazán puede preparar, ingresar, coordinar y tramitar dentro del alcance contratado; la decisión y la fecha de otorgamiento corresponden a la autoridad y al régimen aplicable.
Plazos administrativos: qué significan
La Ley 21.826, publicada el 24 de junio de 2026, modificó el artículo 118 de la LGUC. Para la regla general de permisos de construcción establece un plazo de 25 días hábiles para que la DOM se pronuncie y 15 días hábiles cuando se acompaña informe favorable de un revisor con inscripción vigente en el registro correspondiente. También regula el examen de admisibilidad formal: si no se emite una resolución de inadmisibilidad dentro de los primeros cinco días hábiles desde la presentación, la solicitud se entiende acogida a trámite. Esto no equivale a conceder el permiso.
Estos son segmentos administrativos bajo supuestos legales; no son la duración total desde la idea hasta el permiso ni una garantía de aprobación. Existen reglas especiales para otros tipos de solicitudes y proyectos, observaciones, reingresos, rechazo y reclamación. Las solicitudes anteriores a la vigencia pueden exigir análisis transitorio. Para calendarios y límites, consulta ¿Cuánto demora diseñar y construir una casa? y valida el régimen del expediente concreto con el profesional responsable.
Hito final
El proceso descrito termina cuando existe una decisión inequívoca y documentada:
- permiso concedido y conjunto de documentos aprobados identificado;
- rechazo fundado y decisión sobre corrección o reclamación; o
- otra salida administrativa formal aplicable al caso.
No termina con “sin noticias”, con una admisibilidad ni con una promesa verbal.
Quién decide y quién responde
| Participante | Responsabilidad | Límite |
|---|---|---|
| Propietario/mandante | entregar antecedentes, definir prioridades, aprobar hitos, contratar estudios y pagar derechos/costos externos cuando corresponda | no transferir decisiones personales ni autorizar cambios contradictorios por canales paralelos |
| Arquitecto proyectista | conducir la arquitectura, verificar marco aplicable dentro de su competencia, coordinar documentación y suscribir lo que corresponda | no reemplaza a cada especialista ni controla la decisión de la DOM |
| Especialistas | desarrollar y firmar sus proyectos, cálculos e informes en su ámbito | su participación y honorarios dependen del alcance y del régimen aplicable |
| Coordinación | mantener base común, resolver interfaces, controlar observaciones y versiones | un software no sustituye decisiones ni responsabilidades profesionales |
| Revisor inscrito, cuando corresponda | emitir informe dentro de su ámbito y con inscripción vigente | no es obligatorio ni conveniente en todos los casos; no garantiza permiso |
| Dirección de Obras Municipales | tramitar y resolver conforme al marco aplicable | la guía y el equipo no pueden prometer su decisión ni sustituir sus actos |
Tres casos Almazán que explican la secuencia
Casa Coronado: cuando la distancia exige hitos más claros
El proyecto de Casa Coronado se desarrolló mediante revisiones a distancia. Esa condición hizo especialmente importantes la representación, la coordinación y los acuerdos de revisión. La estrategia organiza la vivienda en torno a dos relaciones de paisaje: un bosque cercano y una apertura hacia el valle y la cordillera.
El criterio que ilustra: cuando el cliente no puede estar presencialmente en cada revisión, el proceso necesita entregables comprensibles, acuerdos escritos y una versión común. Las visualizaciones apoyan la decisión, pero no sustituyen plantas, cortes ni documentos técnicos.
Límite del caso: duración real del proceso, ausencia de cambios, desempeño construido ni resultado final. Las visualizaciones muestran la propuesta de diseño; no una obra terminada.
Casa PULT: la lectura del terreno precede a la forma
Casa PULT es una vivienda construida de 287 m² en Puerto Varas. El proyecto responde a una ladera pronunciada antes de alcanzar la zona superior más estable, orientación norte y vistas al lago Llanquihue y a los volcanes. La casa se emplaza arriba y proyecta una terraza sobre esa ladera.
El criterio que ilustra: implantación, acceso, niveles, programa y estructura no pueden decidirse como asuntos separados. Leer el terreno primero permite que el Plan Maestro y el Anteproyecto respondan a una condición real.
Límite del caso: que toda ladera deba resolverse elevando la casa, que esa solución sea válida para otro suelo o que la misma secuencia tenga igual duración en otro proyecto.
Casa BMV: coordinar significa resolver interfaces
Casa BMV es un proyecto de Arquitectura + Construcción, en construcción, y combina una estructura de acero con placa colaborante, dobles alturas y paños vidriados. Sus renders muestran Arquitectura; sus fotografías reales documentan el proceso de obra.
El criterio que ilustra: cuando arquitectura, estructura y envolvente se encuentran en un mismo borde, cada disciplina debe trabajar sobre la misma base y las interferencias deben resolverse antes de depender de la obra para interpretarlas.
Límite del caso: que el proyecto no haya tenido observaciones, que exista una medición de coordinación, que el permiso haya tomado un plazo particular ni que la obra esté terminada.
Errores frecuentes
Diseñar por imágenes antes de definir el encargo
Una referencia puede comunicar atmósfera, pero no contiene el programa, terreno, norma ni presupuesto de otra familia. Debe usarse para conversar, no para saltar la definición del encargo.
Avanzar de etapa con asuntos críticos “por ver”
Un asunto abierto es gestionable si tiene responsable y fecha de decisión dentro del calendario real. Una frase genérica —“se verá después”— suele convertirse en rediseño.
Confundir visualización con definición técnica
Un modelo o render ayuda a decidir espacio y materialidad. No reemplaza cotas, niveles, detalles, especificaciones, cálculo ni proyectos de especialidad.
Aprobar por partes sin revisar el conjunto
Cambiar una ventana puede afectar estructura, fachada, desempeño, electricidad o mobiliario. La aprobación debe considerar documentos afectados, no sólo la imagen donde nació el cambio.
Ingresar con documentos de versiones distintas
Un expediente puede parecer completo y ser incoherente. Nombres, superficies, niveles, fechas y códigos de revisión deben coincidir en todos los documentos.
Interpretar admisibilidad como permiso
La admisibilidad formal sólo permite que la solicitud siga a revisión. La autorización existe cuando la DOM emite el acto correspondiente y se cumplen las condiciones aplicables.
Convertir plazos legales en promesa comercial
Los plazos de la ley no incluyen definición del encargo, diseño, estudios, coordinación, decisiones del cliente ni necesariamente todo el ciclo de observaciones y reingresos. Tampoco controlan la aprobación.
Pedir un presupuesto definitivo con un proyecto abierto
Si superficies, especificaciones o especialidades cambian, también cambia la base del presupuesto. El número debe rotular su nivel de definición y supuestos; Por qué conviene diseñar primero y presupuestar después y ¿Qué necesito tener definido antes de pedir un presupuesto de construcción? desarrollan esta materia.
Lista de revisión: ¿estás listo para pasar al siguiente hito?
Definición del encargo
- propósito y forma de uso de la vivienda definidos;
- programa y prioridades aceptados;
- marco de inversión declarado;
- decisores y forma de aprobación identificados;
- antecedentes faltantes registrados.
Terreno y programa
- predio correctamente identificado;
- CIP y marco aplicable revisados;
- topografía, acceso, orientación y servicios comprendidos al nivel necesario;
- estudios o autorizaciones adicionales identificados;
- programa ajustado a restricciones y oportunidades.
Plan Maestro
- estrategia de implantación elegida;
- accesos, relaciones exteriores y crecimiento considerados;
- alternativas y supuestos registrados;
- asuntos críticos abiertos con responsable.
Anteproyecto
- plantas, cortes, elevaciones y volumetría cuentan una propuesta consistente;
- superficies y programa revisados;
- relación con terreno y niveles comprendida;
- arquitectura principal aprobada por escrito;
- queda claro si existe o no una aprobación formal DOM de anteproyecto.
Proyecto de Arquitectura y coordinación
- documentos con versión, fecha y responsable;
- arquitectura suficientemente definida según alcance;
- estructura y especialidades necesarias desarrolladas;
- interferencias críticas resueltas;
- especificaciones y superficies consistentes;
- cambio económico relevante asociado a una nueva versión.
Expediente y tramitación
- actuación y formulario vigentes identificados;
- documentos numerados, firmados y consistentes;
- expediente presentado respaldado sin alteraciones;
- comprobante/admisibilidad correctamente rotulado;
- observaciones asignadas y respondidas de forma coordinada;
- resolución final archivada y comunicada sin promesas adicionales.
Qué viene después del permiso
Después del permiso todavía deben coordinarse las decisiones comerciales y técnicas necesarias para construir: presupuesto sobre una base vigente, alcance, contrato, profesionales, planificación de obra y demás exigencias aplicables. Si el proyecto cambia, puede requerir una modificación administrativa y una nueva coordinación.
Construcción es una continuidad posible para proyectos completos y evaluables. No es una consecuencia automática del permiso.
Qué conviene acordar al comenzar
Los entregables, estudios, coordinación, tramitaciones, honorarios, costos externos y responsabilidades deben quedar definidos en la propuesta y el contrato. Al terminar cada etapa, lo más útil es saber qué decisión se aprobó, sobre qué documentos y qué falta resolver antes de avanzar.
